Prefeitura apresenta projeto de alargamento da via no Sana em reunião com moradores

03/05/2024 15:20:00 - Jornalista: Janira Braga

Foto: Maurício Porão

Para obra de infraestrutura da estrada do Portal à Cabeceira do Sana, será necessário alargamento de dois trechos

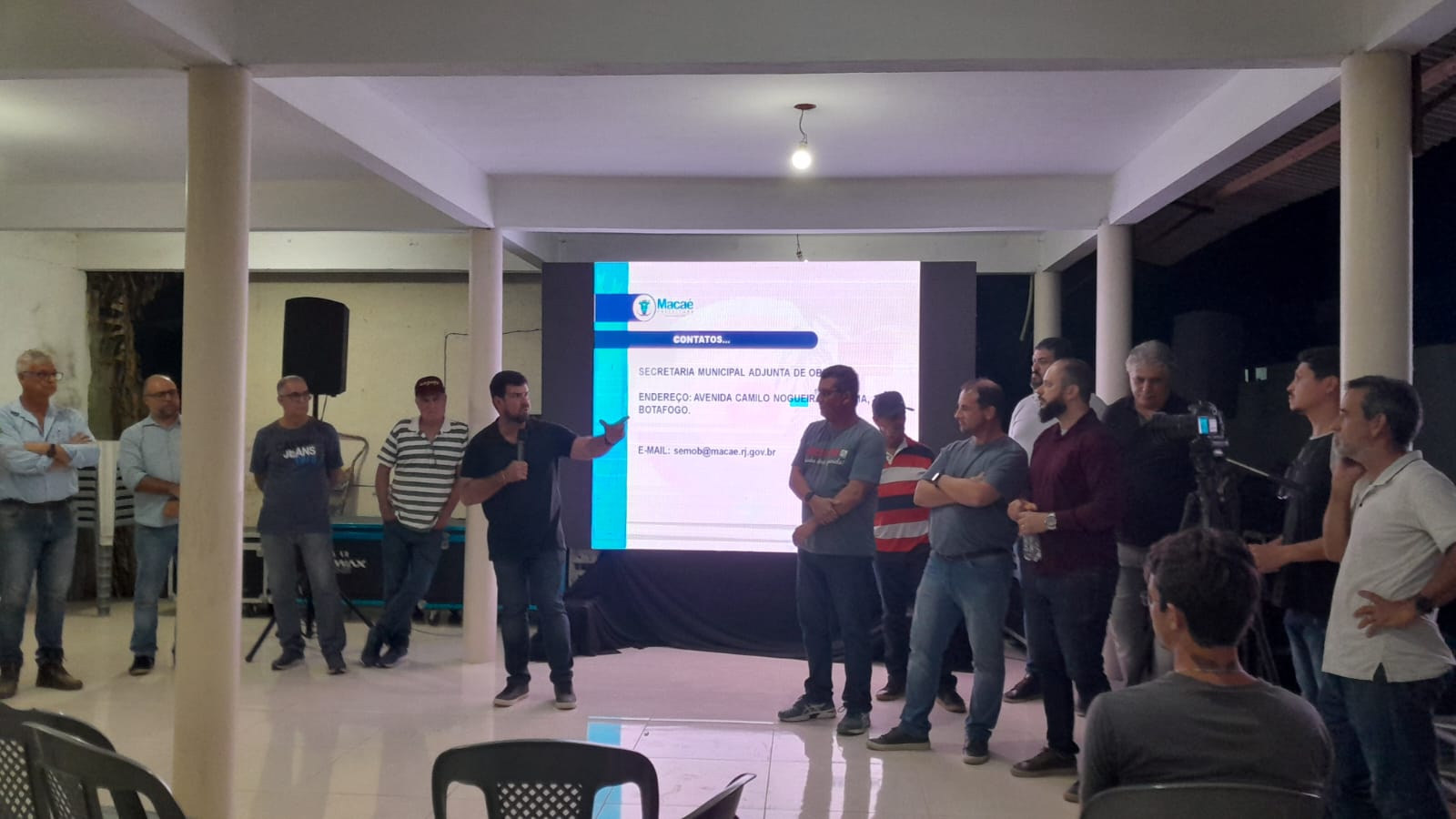

Representantes da secretaria de Obras da Prefeitura de Macaé, o prefeito Welberth Rezende e responsáveis pela empresa vencedora do certame conversaram na noite desta quinta-feira (2) com os moradores do Sana, sobre a infraestrutura da estrada do Portal à Cabeceira. O projeto de alargamento da via foi detalhado e a localização dos pontos de alargamento da Barra do Sana até o Arraial do Sana, dentro da obra de pavimentação e drenagem da estrada do distrito.

O projeto abrange dois trechos de alargamento de cerca de cem metros cada e 88 estacas. O primeiro trecho é entre o Portal e o Arraial do Sana e tem início previsto nesta segunda-feira (6) e término previsto para 20 de junho com o serviço de fundações. Já o serviço de estrutura tem início previsto dia 20 de maio com término em 26 de setembro.

O alargamento dois tem início previsto dia 17 de junho com o serviço de fundações e término dia 24 de julho. O serviço de estrutura tem início previsto dia 8 de julho com término dia 22 de outubro.

“Assim como fizemos na entrega da ordem de serviço para esse projeto tão grande e importante para todos da região, agora vamos atualizar sobre a obra e tirar as dúvidas da população. Viemos informar sobre a estrada e a obra, a questão da movimentação de carga e os horários e dias de atuação. É importante ressaltar que essa obra será fundamental para a melhoria da mobilidade urbana e a qualidade de vida de todos os moradores, com redução no tempo de deslocamento, maior segurança no trânsito, desenvolvimento e valorização da região, além do fomento ao turismo”, ressaltou o prefeito.

Como efeito de mitigação, as atividades serão realizadas entre 22 horas e 6 horas, de segunda a quinta-feira. Em relação à circulação do ônibus, a última unidade de transporte público ocorrerá às 21h30 e o primeiro ônibus, no dia seguinte, ocorrerá às 6h30.

De acordo com o secretário de Infraestrutura, Santiago Borges, os detalhes estruturais incluem as fundações, com estacas raiz com diâmetro de 500mm e profundidade estimada de 20m, para suportar esforços de tração e compressão. “Para isso, trabalharão em pares, ligadas por blocos de coroamento, ou seja, de fundação”, expressou.

O secretário acrescentou que a estrutura está dimensionada para a carga de um trem tipo TR45 e nascerá dos blocos de fundação, sendo composta de vigas e lajes. “A estrutura está seccionada em trechos de aproximadamente 5,00m, onde se configuram juntas de dilatação”, esmiuçou.

O processo construtivo das fundações de execução tem como ponto de partida as fundações, com as etapas de perfuração, injeção de argamassa estrutural e instalação da armadura. O tempo estimado para o processo é de 3 horas.

Serão executadas as estacas raiz com a projeção da perfuratriz CMV MK 900. “Com isso será necessária a interrupção total do trânsito para a realização das perfurações”, informou Santiago Borges.

Além deste equipamento, fazem parte do conjunto, preparador da argamassa, geradores e compressores, que também estarão dividindo o espaço da via.

Foram mostrados na reunião planta e foto do equipamento MK 900 e o processo construtivo das estruturas. Segundo o secretário de Obras, Felipe Bastos, os blocos de fundação e vigas estarão abaixo do nível do terreno, que, após a execução dos conjuntos de estacas de cada trecho e atingido o tempo de cura da argamassa estrutural, serão iniciadas as escavações para execução do arrasamento das estacas, os escoramentos, as formas e as armaduras do conjunto estrutural.

O secretário de Obras complementou que a concretagem se dará até o nível do fundo da laje. “Na etapa da laje, que seguirá na sequência, serão executadas as montagens das formas, das armaduras e por fim, a execução da concretagem. Durante o processo de escavações e concretagem, equipamentos estarão interditando a via e o processo, após iniciado, será de forma contínua”, apontou.

Também como efeito mitigatório, a prefeitura irá disponibilizar um veículo de transporte para alguma necessidade emergencial de moradores, até Casimiro de Abreu; monitorar o ruído durante o período da execução das atividades críticas, fazendo os melhores esforços para não ultrapassar os limites máximos e possibilitar hospedagem noturna em pousadas próximas para moradores dentro do perímetro, durante o período das atividades críticas, quando necessário. Dúvidas sobre a obra podem ser sanadas pelo WhatsApp da assistência social da empresa pelo número (22)98140-2132.

Participaram da reunião o ex-prefeito Riverton Mussi; líderes comunitários, vereadores e a população em geral.
